3号機、4号機 原子炉冷却材再循環系配管のインディケーションについて

2003年4月17日運転情報3号機4号機

3号機及び4号機の原子炉冷却材再循環系配管の溶接線(再循環系配管と原子炉圧力容器の接続部も含む)について、従来からの超音波探傷法(注1)により点検しておりましたが(3月4日、11日及び4月3日公表)、この点検において、3号機において新たに7箇所、4号機において新たに4箇所にひび割れの徴候(インディケーション)が認められました。
3号機及び4号機でこれまでに確認されている各々2箇所を含め、ひび割れの徴候が認められた全ての箇所については、切断し取替えを行ってまいります。4号機の取替工事には、およそ2ヶ月半程度かかる見込みです。(3号機の取替工事については検討中)
現在、ひび割れの徴候の有無の確認を行っている1号機も含め、浜岡発電所1~4号機の再循環系配管等の点検状況は、下表のとおりです。
(注1)ひび割れの徴候の有無の確認は、従来からの超音波探傷法でも可能です。

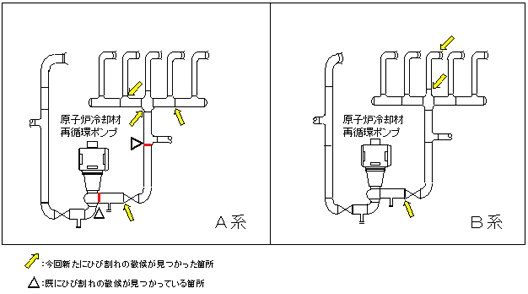

浜岡原子力発電所3号機 原子炉冷却材再循環系配管 概要図

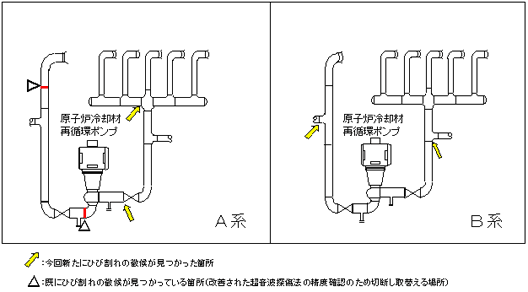

浜岡原子力発電所4号機 原子炉冷却材再循環系配管 概要図

再循環系配管の点検状況

  全溶接線の数 応力緩和等対策
実施済みの箇所(注2)
今定検で点検
実施済みの箇所
ひび割れの徴候(インディケーション)
既に確認
されている箇所
今回新たに確認
された箇所
1号機
(第19回定検中)
72 0 18(注3) 2 確認中(注3) 2
2号機
(運転中)
101 97(注4) - 0 - 0
3号機
(第12回定検中)
66 16 50 2 7 9
4号機
(第7回定検中)
62 14 62(注5) 2 4 6
(注2)応力緩和等の対策実施後も、計画的な点検を実施している。

(注3)追加点検を実施した残りの54箇所(3月11日公表)については、現場の作業を終了し、ひび割れの徴候の有無を確認中。

(注4)他の箇所(4箇所)は、第17回定期点検(平成11年10月~平成12年5月)にて取替。今後点検を実施予定。

(注5)今定検で、応力緩和対策を実施した14箇所を含む

再循環系配管と原子炉圧力容器との接続部の点検状況

  全溶接線の数 過去5年以内
の点検数
今定検で点検
実施済みの箇所
ひび割れの徴候(インディケーション)
既に確認
されている箇所
今回新たに確認
された箇所
1号機
(第19回定検中)
10 8 0(注6) 0 確認中(注6) 0
2号機
(運転中)
12 12 - 0 - 0
3号機
(第12回定検中)
12 7 5 0 0 0
4号機
(第7回定検中)
12 7 5 0 0 0
(注6)追加点検を実施した残りの2箇所(4月3日公表)については、現場の作業を終了し、ひび割れの徴候の有無を確認中。

以上
