現場を見る

緊急時海水取水設備の設置

緊急時海水取水設備の設置

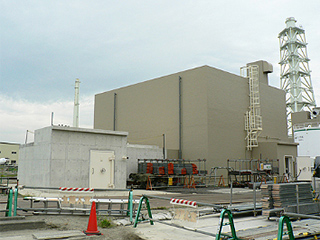

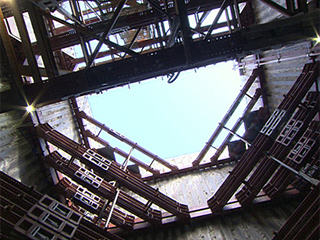

緊急時海水取水設備の外観(3号機) 2013年8月26日

緊急時海水取水設備の外観(3号機) 2013年8月26日

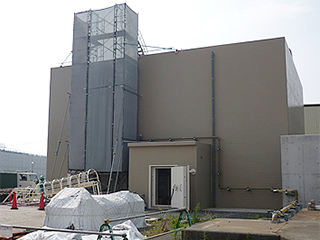

緊急時海水取水設備の外観(4号機) 2013年7月31日

緊急時海水取水設備の外観(4号機) 2013年7月31日

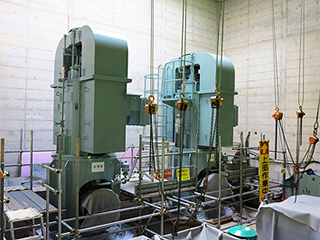

緊急時海水取水ポンプ設置の様子 2012年11月28日

緊急時海水取水ポンプ設置の様子 2012年11月28日

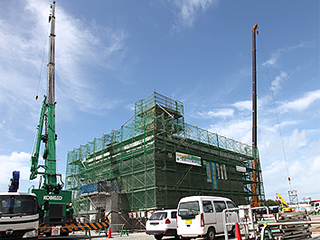

緊急時海水取水設備設置工事の様子 2012年9月18日

緊急時海水取水設備設置工事の様子 2012年9月18日

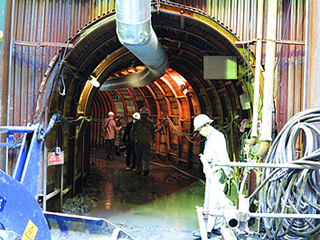

取水槽連絡トンネルとの接続工事の様子 2012年4月18日

取水槽連絡トンネルとの接続工事の様子 2012年4月18日

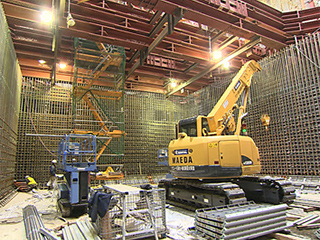

3号機は、底部のコンクリート打設作業が終了し、壁部の鉄筋組立作業をおこなっています。

新設ポンプ室壁部 鉄筋組立作業 2012年2月13日

3号機は、底部のコンクリート打設作業が終了し、壁部の鉄筋組立作業をおこなっています。

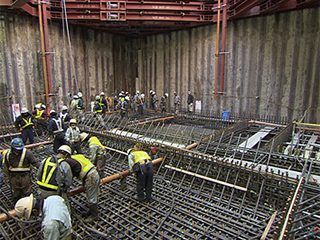

4号機は、底部の鉄筋建て込みが終わり、底部のコンクリート打設作業をおこなっています。

新設ポンプ室底部 コンクリート打設作業 2012年2月13日

4号機は、底部の鉄筋建て込みが終わり、底部のコンクリート打設作業をおこなっています。

4号機は、底部の鉄筋建て込みが終わり、底部のコンクリート打設作業をおこなっています。

新設ポンプ室底部 コンクリート打設作業 2012年2月13日

4号機は、底部の鉄筋建て込みが終わり、底部のコンクリート打設作業をおこなっています。

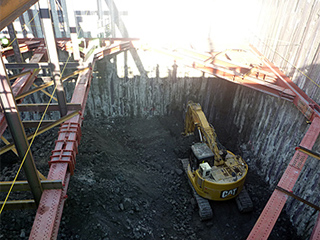

新設ポンプ室の掘削をおこなっています。写真は3号機の2次掘削(深さ約5m~12m)の様子です。

新設ポンプ室掘削作業 2011年12月5日

新設ポンプ室の掘削をおこなっています。写真は3号機の2次掘削(深さ約5m~12m)の様子です。
